Στις 15 Αυγούστου 1914, το ατμόπλοιο SS Ancon πέρασε από τη Διώρυγα του Παναμά, πραγματοποιώντας την πρώτη επίσημη διέλευση από τον Ατλαντικό στον Ειρηνικό. Η τελετή, που θα μπορούσε να είναι ένα από τα μεγαλύτερα τεχνολογικά γεγονότα της εποχής, έγινε τελικά σχεδόν αθόρυβα, καθώς ο Α΄ Παγκόσμιος Πόλεμος είχε ήδη αρχίσει. Ωστόσο, εκείνη την ημέρα ολοκληρώθηκε ένα έργο που επί αιώνες έμοιαζε σχεδόν αδύνατο: η διάνοιξη ενός υδάτινου δρόμου μέσα από τον Παναμά, ο οποίος θα άλλαζε για πάντα τη γεωγραφία του παγκόσμιου εμπορίου.
Η ιδέα μιας διώρυγας στον Παναμά δεν ήταν καινούργια. Ήδη από την ισπανική εποχή είχε γίνει αντιληπτή η στρατηγική αξία του ισθμού, καθώς μια θαλάσσια σύνδεση ανάμεσα στους δύο ωκεανούς θα επέτρεπε στα πλοία να αποφεύγουν τον μακρύ και επικίνδυνο περίπλου της Νότιας Αμερικής. Το μεγάλο εγχείρημα, όμως, ξεκίνησε τον 19ο αιώνα από τους Γάλλους, υπό τον Φερντινάν ντε Λεσέψ, τον άνθρωπο που είχε συνδέσει τη Μεσόγειο με την Ερυθρά Θάλασσα μέσω της Διώρυγας του Σουέζ, όπως αναφέρει εκτενώς η ιστοσελίδα της διώρυγας.
Η προσπάθεια άρχισε το 1881, αλλά ο Παναμάς αποδείχθηκε πολύ διαφορετικός από την επίπεδη έρημο του Σουέζ. Η πυκνή ζούγκλα, οι κατολισθήσεις, οι τροπικές βροχές και κυρίως η ελονοσία και ο κίτρινος πυρετός αποδεκάτιζαν τους εργάτες. Μετά από περίπου μία δεκαετία, το γαλλικό σχέδιο κατέρρευσε οικονομικά. Σύμφωνα με το αμερικανικό υπουργείο Εξωτερικών, περίπου 20.000 άνθρωποι έχασαν τη ζωή τους κατά τη γαλλική προσπάθεια.

Οι ΗΠΑ επανεκκινούν την Διώρυγα του Παναμά
Οι Ηνωμένες Πολιτείες ανέλαβαν το έργο το 1904, αφού προηγουμένως είχαν εξασφαλίσει τον έλεγχο της Ζώνης της Διώρυγας. Η πολιτική διάσταση της υπόθεσης υπήρξε από την αρχή έντονη: η ανεξαρτησία του Παναμά από την Κολομβία το 1903 συνδέθηκε στενά με τις αμερικανικές επιδιώξεις για την κατασκευή της διώρυγας. Με τη συνθήκη Χέι–Μπουνό-Βαρίγια, η Ουάσιγκτον απέκτησε τον έλεγχο μιας λωρίδας γης πλάτους περίπου 10 μιλίων, ενώ κατέβαλε στον Παναμά 10 εκατ. δολάρια και συμφώνησε σε ετήσια αποζημίωση 250.000 δολαρίων.

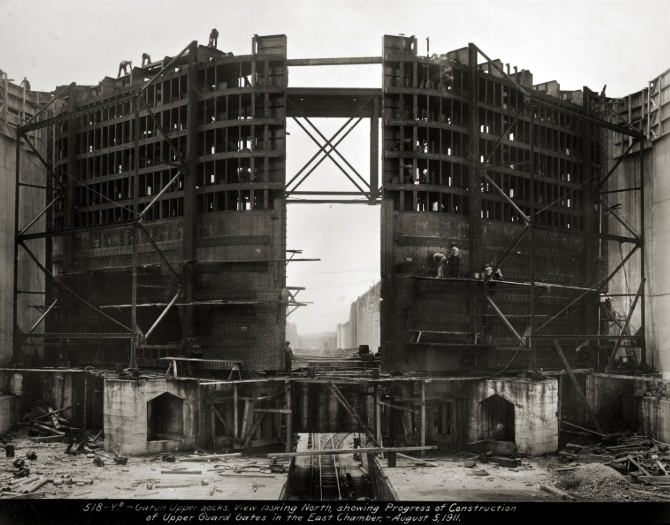

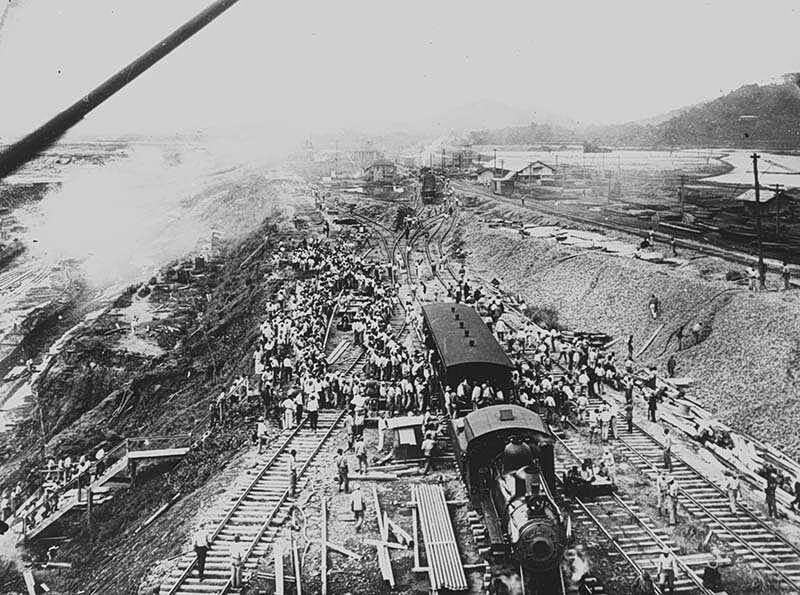

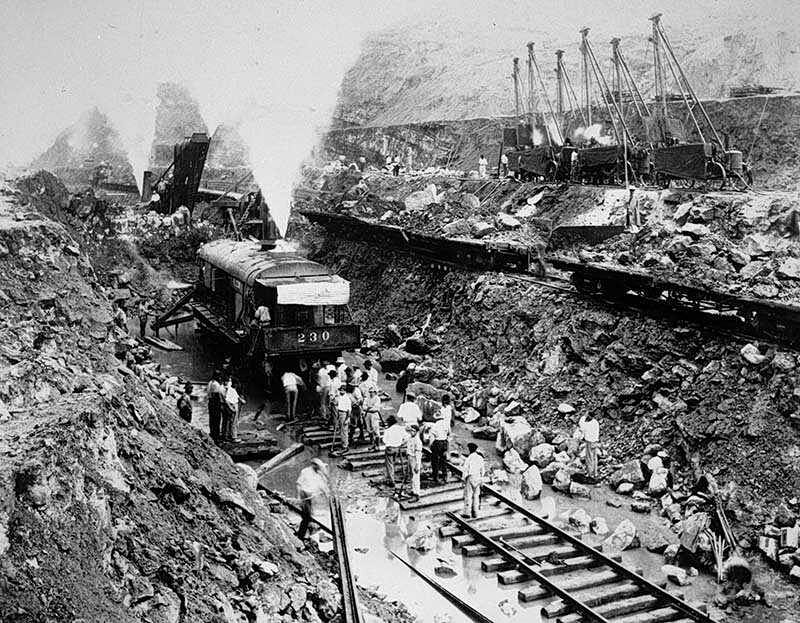

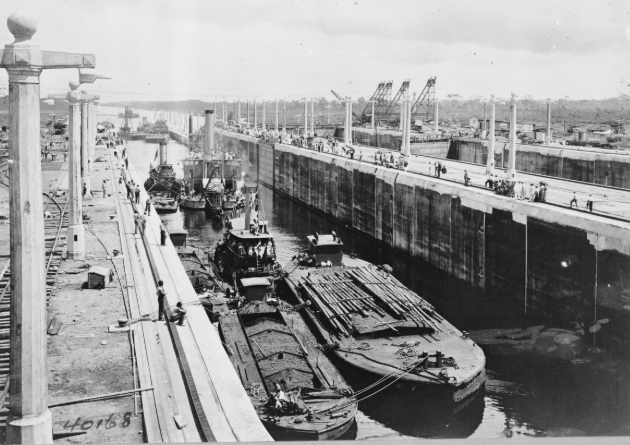

Η αμερικανική κατασκευή υπήρξε ένας άθλος μηχανικής. Οι μηχανικοί Τζον Φρανκ Στίβενς και στη συνέχεια Τζορτζ Ουάσινγκτον Γκέθαλς αντιμετώπισαν το τεράστιο πρόβλημα της διάνοιξης μιας διώρυγας μήκους περίπου 80 χιλιομέτρων μέσα σε εξαιρετικά δύσκολο έδαφος. Αφαιρέθηκαν περίπου 240 εκατ. κυβικά μέτρα χώματος, ενώ δημιουργήθηκε η τεράστια τεχνητή λίμνη Γκατούν.

Το σημαντικότερο, όμως, ήταν ότι οι Αμερικανοί δεν επιχείρησαν απλώς να «σκάψουν έναν δρόμο» από τη μία θάλασσα στην άλλη. Δημιούργησαν ένα σύνθετο σύστημα δεξαμενών και υδατοφρακτών, μέσω του οποίου τα πλοία ανυψώνονται περίπου 26 μέτρα πάνω από την επιφάνεια της θάλασσας και στη συνέχεια κατεβαίνουν και πάλι στο επίπεδο του ωκεανού. Η αντιμετώπιση των τροπικών ασθενειών αποτέλεσε εξίσου σημαντικό επίτευγμα. Οι υγειονομικές μεταρρυθμίσεις του Γουίλιαμ Γκόργκας, με την καταπολέμηση των κουνουπιών, συνέβαλαν δραστικά στη μείωση των θανάτων. Παρ’ όλα αυτά, περίπου 5.600 άνθρωποι πέθαναν κατά τη δεκαετή αμερικανική κατασκευή.
Το συνολικό κόστος ανήλθε περίπου στα 375 εκατ. δολάρια της εποχής, συμπεριλαμβανομένων των 10 εκατ. που καταβλήθηκαν στον Παναμά και των 40 εκατ. για τα δικαιώματα και τα περιουσιακά στοιχεία της γαλλικής εταιρείας. Ήταν το ακριβότερο αμερικανικό κατασκευαστικό έργο μέχρι τότε και σε σημερινά χρήματα θα ήταν 12,5 δισ. δολάρια.

Τεράστια οικονομική αξία
Η οικονομική του αξία, όμως, δικαίωσε γρήγορα την επένδυση. Η Διώρυγα μείωσε δραματικά τις αποστάσεις και τον χρόνο μεταφοράς μεταξύ των ανατολικών και δυτικών ακτών της Αμερικής και έγινε κρίσιμος κόμβος για το παγκόσμιο εμπόριο. Για περισσότερο από έναν αιώνα, πλοία μεταφέρουν μέσω αυτής εμπορευματοκιβώτια, πετρέλαιο, σιτηρά, οχήματα και φυσικό αέριο.

Το 1977 υπεγράφησαν οι συνθήκες που προέβλεπαν τη σταδιακή μεταβίβαση της Διώρυγας στον Παναμά. Η διαδικασία ολοκληρώθηκε στις 31 Δεκεμβρίου 1999, όταν ο Παναμάς ανέλαβε τον πλήρη έλεγχο. Έκτοτε, η Αρχή της Διώρυγας του Παναμά (ACP) τη διαχειρίζεται ως αυτόνομο δημόσιο οργανισμό.
Η επόμενη μεγάλη αλλαγή ήρθε το 2016, όταν εγκαινιάστηκε η επέκταση της Διώρυγας. Με κόστος περίπου 5,25 δισ. δολάρια, το έργο πρόσθεσε μια τρίτη λωρίδα με νέους υδατοφράκτες σε Κοκολί και Αγκουά Κλάρα, επιτρέποντας τη διέλευση πολύ μεγαλύτερων πλοίων τύπου NeoPanamax.

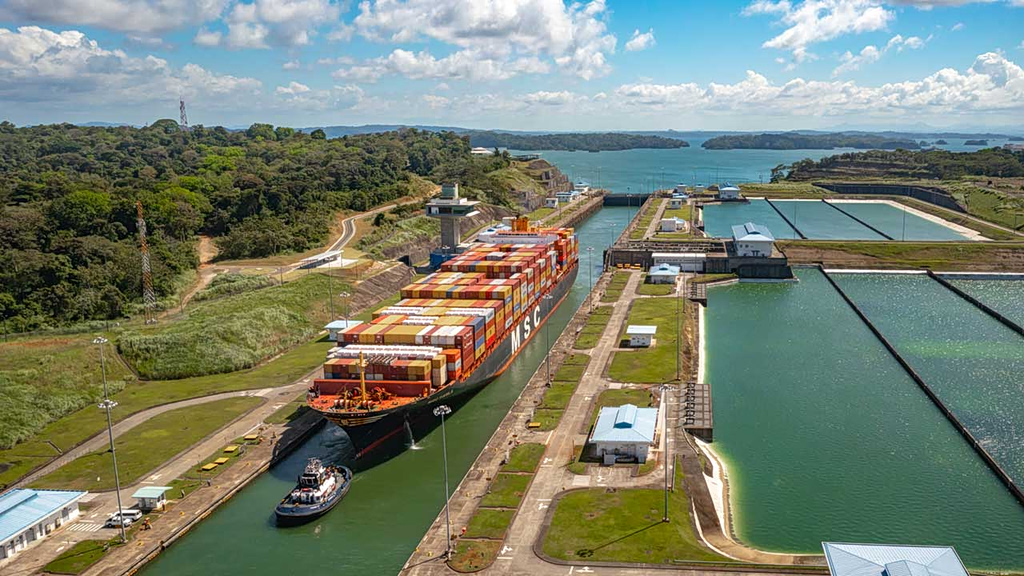

Διέλευση neopanamax
Σήμερα η Διώρυγα δεν είναι απλώς ένα έργο υποδομής· είναι μία από τις σημαντικότερες πηγές εσόδων του Παναμά. Τα μεγέθη είναι εντυπωσιακά. Κατά το οικονομικό έτος 2025, τα συνολικά έσοδα έφθασαν τα 5,705 δισ. δολάρια, έναντι 4,986 δισ. το 2024, ενώ τα έσοδα μόνο από τα διόδια ανήλθαν σε περίπου 4,008 δισ. δολάρια. Τα καθαρά κέρδη ξεπέρασαν τα 4,09 δισ.
Ακόμη πιο σημαντικό είναι το ποσό που επιστρέφει η Διώρυγα στο κράτος του Παναμά. Για το 2024, οι άμεσες εισφορές στο δημόσιο ταμείο ανήλθαν σε περίπου 2,47 δισ. δολάρια, από πλεονάσματα, δικαιώματα διέλευσης και άλλες πληρωμές.

Αντιμέτωπη με την κλιματική κρίση
Ωστόσο, τα τελευταία χρόνια η Διώρυγα αντιμετωπίζει έναν νέο αντίπαλο: την κλιματική αλλαγή και την έλλειψη νερού. Το σύστημα των υδατοφρακτών χρειάζεται τεράστιες ποσότητες γλυκού νερού. Η παρατεταμένη ξηρασία του 2023-24, που επηρέασε δραματικά τις λίμνες Γκατούν και Αλαχουέλα, υποχρέωσε την Αρχή να περιορίσει τόσο το βύθισμα των πλοίων όσο και τον αριθμό των καθημερινών διελεύσεων. Το 2024 οι διελεύσεις πλοίων μεγάλου βυθίσματος μειώθηκαν κατά 21%.
Και εδώ βρίσκεται το παράδοξο της σημερινής Διώρυγας. Όσο μειώνεται η διαθέσιμη χωρητικότητα, τόσο αυξάνεται η αξία μιας θέσης διέλευσης. Η Αρχή χρησιμοποιεί σύστημα κρατήσεων και δημοπρασιώ, με αποτέλεσμα τα πλοία που χρειάζονται εγγυημένη και γρήγορη διέλευση να είναι διατεθειμένα να πληρώσουν πολύ περισσότερα.
Τα σημερινά τέλη δεν περιορίζονται πλέον στο βασικό διόδιο. Από το 2025, για παράδειγμα, η κράτηση θέσης για πλοίο NeoPanamax κοστίζει 100.000 δολάρια, ενώ η «τελευταίας στιγμής» κράτηση μπορεί να φτάσει τα 200.000 δολάρια. Για τακτικά πλοία τα αντίστοιχα ποσά είναι 12.000 και 25.000 δολάρια, ενώ οι δημοπρατούμενες θέσεις μπορούν να φτάσουν πολύ υψηλότερα ανάλογα με τη ζήτηση.

Έτσι, η Διώρυγα του Παναμά βρίσκεται σήμερα σε ένα νέο σταυροδρόμι. Το έργο που πριν από 112 χρόνια δημιουργήθηκε για να νικήσει τη γεωγραφία, καλείται τώρα να αντιμετωπίσει το κλίμα. Η Αρχή προγραμματίζει μεγάλες επενδύσεις για την ενίσχυση της υδροδοτικής ασφάλειας, μεταξύ άλλων μέσω του σχεδίου για τη λίμνη Ρίο Ίντιο. Για το οικονομικό έτος 2026 προβλέπεται προϋπολογισμός 5,207 δισ. δολάρια και άμεση συνεισφορά στο δημόσιο ταμείο περίπου 3,194 δισ.
Η ιστορία της Διώρυγας, επομένως, δεν τελείωσε το 1914 ούτε το 1999. Από το γαλλικό όραμα και την αμερικανική μηχανική μέχρι την παναμαϊκή διαχείριση και τη σημερινή κρίση νερού, παραμένει ένα από τα χαρακτηριστικότερα παραδείγματα του τρόπου με τον οποίο γεωγραφία, τεχνολογία, οικονομία και γεωπολιτική συναντώνται σε ένα και μοναδικό σημείο. Και όσο το παγκόσμιο εμπόριο εξακολουθεί να χρειάζεται έναν γρήγορο δρόμο ανάμεσα στους δύο ωκεανούς, το «στενό πέρασμα» του Παναμά θα παραμένει ανεκτίμητο — ακόμη κι αν το κόστος για να το διασχίσει κανείς γίνεται ολοένα υψηλότερο.
